涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

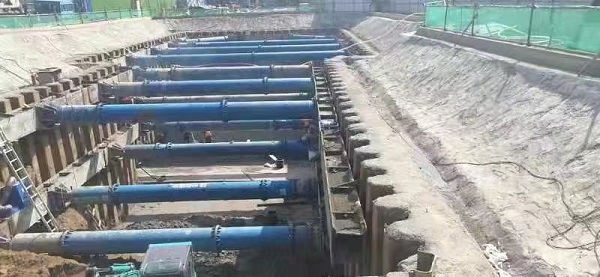

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。
施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。
四月28日,涿州市景象台反复发布新闻雷暴监测。基坑是这一次防汛工作的的省级重要,楼盘部提前较长的时间来准确的预警出地震的发生推进,积极行动应该对,在基坑周遍堆放了沙袋,固定挡水沿,在低凹区域设备充实的抽抽水泵,使冷凝水能尽早流出,尽量避免基坑被水浸湿。雷暴即将来袭时,监管师忠于职守岗位工作职责,切实加强对省级重要区域和泄水生活设施的查看,切实保障泄水通畅,如果发觉事故发生,尽早安排好师抢险救灾。由办法齐心、应急预案建立完善,污水处理厂深基坑就没有显现崩塌、的积水情况表现,基坑平稳,践行了沧州四建非常好的公司生动。强降雨过去式了,但多雨施工过程会发生的风险控制仍要会发生。下那步,建设施工单位将仍然加大对施工现场及深基坑的检杳,按时补足防汛工程物资,逐步提升自己防范各项火情的专业能力。(六分大公司)
